都市計画道路事業 横迎町中央2号線

事業に関するお知らせ一覧

2023年4月13日掲載

事業の進捗状況について

工事進捗状況(2023年3月末時点)
  • 第2工区の一部区間において下層路盤(アスファルト舗装の手前)まで整備しました。
  • 同一工区で照明灯を4基設置しました。

今後の予定について

 令和5年度は、第2工区の一部区間の表層路盤(アスファルト舗装)まで整備予定です。

 令和7年度に全線供用開始の予定です。

 事業の長期化により皆様へご迷惑とご心配をおかけしておりますが、引き続き本事業へのご協力をお願いいたします。

2023年3月16日掲載

完了宣言について

  • 完了期間宣言の目的
    • 整備効果の高い都市計画道路及び用地取得率が高く、用地取得の完了まであと一歩となっている都市計画道路の完了目標期間を公表することにより、事業の時間的な進行管理の徹底と、迅速かつ計画的な用地取得と重点的な整備を行い、投資効果の早期実現を目指すものです。
    • 横迎町中央2号線は令和7年度開通予定です。
    • 詳細は青森県庁ホームページをご覧ください。
  • 青森県庁ホームページ

2023年3月8日掲載

事業変更認可について

令和5年2月22日付けで事業変更認可申請を行い、令和5年3月3日付けで事業計画の変更について認可を受けました。

  • 変更内容
    • 事業施行期間を令和8年3月31日まで延長(変更前:令和5年3月31日まで)

2022年3月1日掲載

事業の進捗状況について

用地買収進捗状況(2022年2月末現在)
  • 買収計画面積:23,686平方メートル(買収計画面積は設計内容の変更等により修正される時があります。)
  • 買収済み面積:23,686平方メートル(契約ベース)
  • 用地買収率 :100.0パーセント(契約ベース)
工事進捗状況(2022年2月末現在)
  • 第2工区の一部区間にて道路側溝と横断排水路を整備しています。
  • 同一区間では水道・下水道も整備を行っています。
工事等進捗状況(2020年度)
  • 令和2年度は、起点部交差点の測量設計を実施しました。
  • また、第1工区に桜(ジンダイアケボノ)を植樹し、道路の愛称(令和さくら通り)のサインを設置しました。

2020年3月9日掲載

今後の予定について

昨年12月に一部供用開始となりました横迎町中央2号線について、事業認可期間が延長となりました。

これにより、未供用部分の第2工区については、引き続き用地買収を進め、対象地すべての買収完了後に道路整備工事をおこない令和4年度の完成を目指します。

当初計画より事業が遅れ皆様にはたいへんご迷惑とご心配をおかけしておりますが、今後も本事業へのご理解とご協力をお願い致します。

2019年12月2日掲載

一部供用開始について

県道下北停車場線から市役所までの区間について、12月2日15時に開通となりましたことをお知らせいたします。
これにより、市役所への交通アクセスの利便性が高まり、併せておこなった市役所構内駐車場整備により、歩行者の利便性の向上と安全に市役所本庁舎をご利用いただけるようになりましたことをご案内いたします。

2019年11月18日掲載

道路開通のお知らせ

この度、県道下北停車場線から市役所までの区間について、下記日程のとおり開通を予定しておりますので、お知らせいたします。

1.開通日時
  • 令和元年12月2日(月曜日)15時

※日時が変更となる場合もありますので、その際はご了承願います。

2.開通区間
  • 路線名:市道 中央・金谷線(520メートル)、市道 市役所連絡線(100メートル)
  • 区間:むつ市中央二丁目~中央一丁目
  • 延長:620メートル

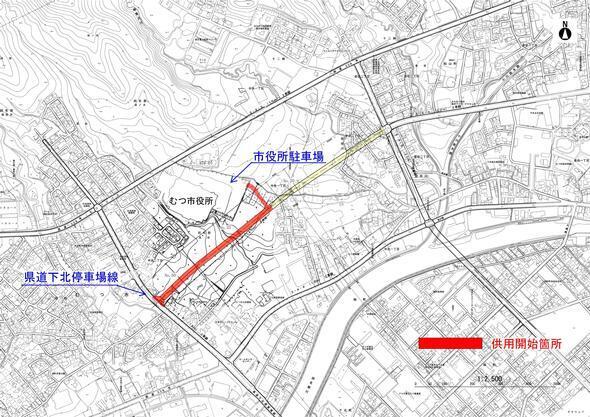

供用開始区間図

2019年6月25日掲載

事業の進捗状況について

用地買収進捗状況(2019年5月末現在)
  • 買収計画面積:22,981平方メートル(買収計画面積は設計内容の変更等により修正される時があります。)
  • 買収済み面積:22,220平方メートル
  • 用地買収率:96.6パーセント
工事進捗状況(2019年5月末現在)
  • 県道下北停車場線から市役所までの区間は秋ごろの開通を予定し、舗装工事等を実施しています。
  • 開通に合わせて市役所駐車場内では区画線等工事を併せて行うこととしておりますので、工事の際は通行にご注意ください。

2018年12月28日掲載

事業の進捗状況について

用地買収進捗状況(2018年12月末現在)
  • 買収計画面積:22,981平方メートル(買収計画面積は設計内容の変更等により修正される時があります。)
  • 買収済み面積:21,330平方メートル
  • 用地買収率:92.8パーセント
工事進捗状況(2018年12月末現在)
  • 市道 中央・金谷線(県道下北停車場線から市役所までの区間L=520m)の一部区間および、市道 市役所連絡線(本線から市役所駐車場までの区間L=100m)の区間において、舗装工事を実施中です。
  • 市道 中央・金谷線の残り区間について、舗装工事発注を予定しています。

2017年7月14日掲載

横迎町中央2号線の建築基準法に基づく道路の指定について

2017年7月14日付で、都市計画道路横迎町中央2号線のむつ市金谷二丁目43番1から中央二丁目162番6までの区間(1工区および2工区)が、建築基準法第42条第1項第4号の道路として、青森県により指定されました。

事業の進捗状況について

用地買収進捗状況(2017年6月末現在)
  • 買収計画面積:22,981平方メートル(買収計画面積は設計内容の変更等により修正される時があります。)
  • 買収済み面積:20,873平方メートル
  • 用地買収率:90.8パーセント

2017年度の予定

1工区の一部および2工区の一部の工事、市役所からの取付け道路の盛土を行う予定です。

2016年9月12日掲載

事業の進捗状況について

用地買収進捗状況(2016年8月末現在)
  • 買収計画面積:22,742平方メートル(買収計画面積は設計内容の変更等により修正される時があります。)
  • 買収済み面積:17,708平方メートル
  • 用地買収率:77.9パーセント
工事進捗状況(2016年8月末現在)
  • 市役所裏側の横断水路工事を実施中です。
  • 終点側(県道下北停車場線側)からの道路工事の準備を進めており、今年度より着手する予定です。

今後の予定について

  • 2016年度
    • 用地買収および家屋移転等の補償を実施します。
    • 終点側(県道下北停車場線側)からの道路整備工事に着手します。
  • 2017年度
    • 用地買収および家屋移転等の補償を実施します。
    • 終点側(県道下北停車場線側)からの道路整備工事を進めます。1工区(県道下北停車場線~市役所)については、2019年度の供用開始を予定しています。

2016年3月18日掲載

事業の進捗状況について

用地買収進捗状況(2015年度末)
  • 買収計画面積:22,700平方メートル(設計内容の変更等により修正が加えられます)
  • 買収済み面積:9,589平方メートル
  • 用地買収率:42.2パーセント

2015年9月14日掲載

事業の進捗状況について

  • 1工区(主に市役所から西側:終点側)
    • 2014年度実施の用地測量により、土地の境界が確定し、順次、用地買収を進めています。
  • 2工区(主に市役所から東側:起点側)
    • 用地測量および家屋等の調査を実施中です。9月下旬完了予定。
用地買収進捗状況(2015年8月末現在)
  • 買収計画面積:22,927平方メートル
  • 買収済み面積:6,755平方メートル
  • 用地買収率:29.5パーセント

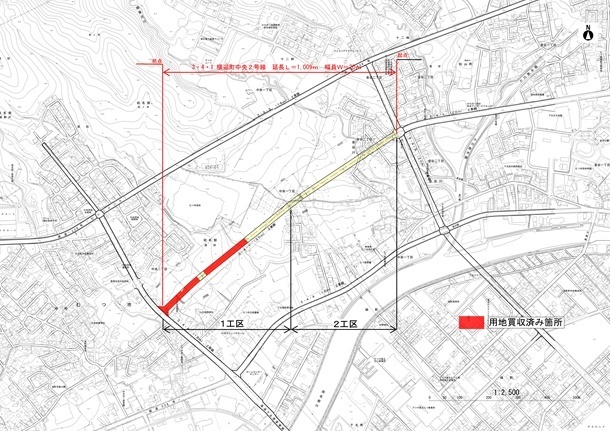

  • 下図の赤塗り箇所が買収済み箇所となります。

用地買収

  • 本事業は、社会資本整備総合交付金を活用しています。
    • 2015年度では、要望額に対し、配分額が20%となっています。

今後の予定について

  • 2015年度
    • 用地買収、家屋等の移転補償を実施します。
  • 2016年度
    • 残りの用地買収、家屋等の移転補償を実施し、一部都市計画道路の横断水路等の工事に着手します。

街路樹へのご意見をお寄せください

街路樹

横迎町中央2号線では、車道と歩道の間に、防火・防塵等の環境対策、都市景観の向上を目的とした、植樹帯を設置します。

植樹の選定については、雪囲いが不要なこと、剪定が少なく済むこと、落葉による影響が少ないことなど、整備後の維持管理費抑制のため、【ナナカマド】を計画しています。

この【ナナカマド】の植樹の選定について、ご意見等ありましたら、お問合せ先までお願いします。

  • お問合せ先
    むつ市都市整備部都市計画課 都市計画道路担当
    電話:0175-22-1111
    ファクス:0175-22-9718
    Eメールアドレス:toshikeikaku@city.mutsu.lg.jp

2014年8月28日掲載

工事内容・用地測量調査に関する説明会を開催しました

市では現在、現地測量、地質調査、道路詳細設計を進めています。この度、都市計画道路に関する平面、縦断に関する設計がおおむね完了したため、用地買収対象地権者や周辺住民のみなさまを対象に、2014年8月27日市役所本庁舎にて、説明会を開催しました。

2013年11月19日掲載

都市計画事業説明会を開催しました

2013年11月14日、市役所本庁舎にて、都市計画道路事業地周辺の住民等のみなさまへ説明会を開催しました。

2013年10月30日掲載

事業の施行についてのお知らせ

2013年10月28日付で、都市計画法第66条の規定による公告が下記のとおりされました。

  1. 都市計画事業の種類および名称
    むつ都市計画道路事業(3・4・1号横迎町中央2号線)
  2. 施行者の名称
    むつ市
  3. 事務所の所在地
    青森県むつ市中央一丁目8番1号
  4. 事業の所在
    青森県むつ市金谷二丁目、中央一丁目および中央二丁目地内

土地建物等の先買いについて

都市計画法第67条の規定により、次の制限がされます。

  1. 2013年10月29日から起算して10日を経過した後に(2013年11月8日から)、事業地内の土地建物等を有償で譲り渡そうとされる方は、「土地建物等有償譲渡届出書」を都市計画事業施行者であるむつ市に届け出する必要があります。
  2. 届け出があった後30日以内に、むつ市が届け出者に対し、その土地建物等を買い取るべき旨の通知をしたときは、むつ市と届け出をした方との間で、届け出の予定対価で売買が成立したことになります。
  3. 届け出から30日以内は、その土地建物等を譲り渡すことはできません。

2013年10月21日掲載

建築等の制限に関するお知らせ

2013年10月18日付で、むつ都市計画道路事業3・4・1号横迎町中央2号線について、青森県により認可の告示がされました。

この告示日以降は、都市計画法第65条により、都市計画事業地内において、都市計画事業の施行の障害となるおそれがある、「土地の形質の変更」「建築物の建築」「その他工作物の建設」「政令で定める移動の容易でない物件の設置、堆積」について制限されます。

都市計画道路事業認可の関係図書を縦覧します

都市計画法第62条第2項の規定により、都市計画道路事業認可関係図書を縦覧します。

縦覧場所:むつ市建設部都市政策課

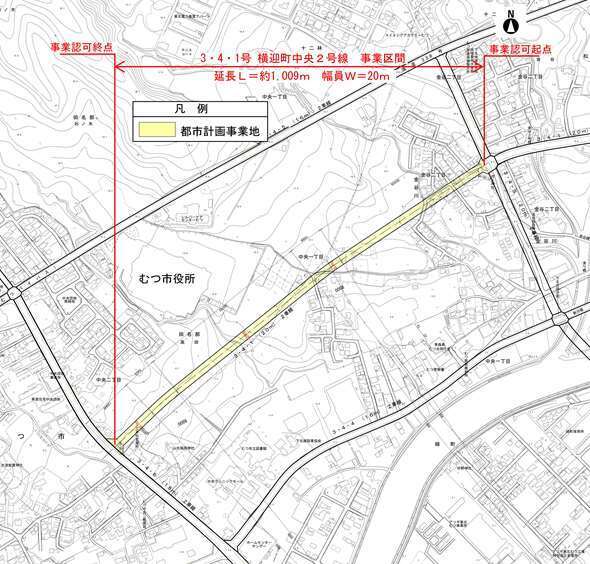

都市計画事業の位置図

黄色で網掛けされている箇所が、都市計画事業地となります。

位置図

事業に伴う地質調査データの公表について

ボーリング調査結果について

本事業において実施したボーリング調査の結果を公表します。

なお、本調査結果利用により発生する損失について、市は責任を負いませんので、あらかじめご了承願います。

調査位置図

調査位置は、調査位置平面図におけるB-1~B-5(赤文字で記載)となります。

調査結果

各地点(B-1~B-5)における調査結果をまとめた柱状図を掲載します。

むつ市国土強靭化地域計画およびまち・ひと・しごと創生総合戦略

横迎町中央2号線都市計画道路事業は、むつ市国土強靭化地域計画およびまち・ひと・しごと創生総合戦略に位置付けられています。

この記事をSNSでシェアする
  • Twitter
  • facebook
  • LINE

この記事へのお問い合わせ

都市整備部都市計画課

〒035-8686

青森県むつ市中央一丁目8-1

電話:0175-22-1111(代表)

都市計画担当 内線:2741~2743

みどりと景観担当 内線:2744・2745

アンケートフォームホームページのよりよい運営のため、アンケートにご協力をお願いします

質問:このページの情報は役に立ちましたか?

質問:ご意見・ご要望をお聞かせください。

※ 施設利用など(予約・申込等)については、アンケートでは受付できません。各施設へご連絡ください。

ページ上部へ
